مؤشر الأداء الرئيسي (Key Performance Indicator – KPI) هو مقياس قابل للقياس يوضح مدى تقدّم مؤسسة أو فريق أو مشروع نحو تحقيق أهدافه. وفي إدارة المشاريع، تساعد مؤشرات الأداء الرئيسية في إدارة المشاريع المديرين على تقييم حالة المشروع بصورة موضوعية، واكتشاف الانحرافات والمشكلات مبكرًا، واتخاذ قرارات أكثر دقة.
لكن ليس كل مقياس قابل للقياس مؤشر أداء رئيسيًا فعّالًا. ففي هذا المقال، سنتعرّف على أهم مؤشرات الأداء الرئيسية في إدارة المشاريع، وكيفية اختيار المؤشرات المناسبة، وحسابها باستخدام الصيغ والأمثلة العملية، ومتابعتها لتحسين أداء المشروع.

جدول المحتويات:
- ما هي مؤشرات الأداء الرئيسية في إدارة المشاريع؟
- الفرق بين KPI والمقياس ومؤشر الأداء
- تصنيف مؤشرات الأداء الرئيسية في إدارة المشاريع
- أهم مؤشرات الأداء الرئيسية في إدارة المشاريع
- جدول ملخص مؤشرات الأداء الرئيسية في إدارة المشاريع: الصيغ والاستخدامات
- خصائص مؤشر الأداء الرئيسي الفعّال في إدارة المشاريع
- كيف تختار مؤشرات الأداء الرئيسية في إدارة المشاريع وتطبّقها؟

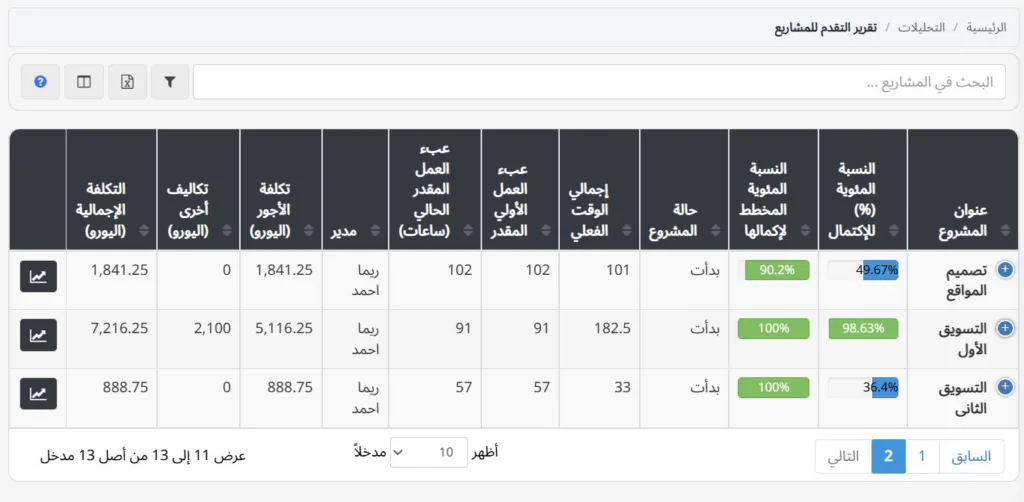

- كيف تتابع مؤشرات الأداء الرئيسية للمشروع وتديرها؟
- فوائد استخدام مؤشرات الأداء الرئيسية في إدارة المشاريع
- التحديات الشائعة في تطبيق مؤشرات الأداء الرئيسية في إدارة المشاريع وحلولها
- متابعة مؤشرات الأداء الرئيسية في إدارة المشاريع في تسك براوز
- الخلاصة
ما هي مؤشرات الأداء الرئيسية في إدارة المشاريع؟
مؤشر الأداء الرئيسي للمشروع (Project KPI) هو مقياس قابل للقياس يوضح مدى تقدّم المشروع نحو تحقيق أهدافه. وتساعد هذه المؤشرات مدير المشروع على تقييم الأداء في مجالات مثل الجدول الزمني والتكلفة والجودة والموارد ونتائج المشروع، ومقارنته بالأهداف المحددة.
عادةً ما تُختار مؤشرات الأداء الرئيسية للمشروع خلال مرحلة التخطيط، بناءً على أهداف المشروع وأولوياته. وقد تختلف هذه المؤشرات من مشروع إلى آخر، أو من مؤسسة إلى أخرى، أو بحسب طبيعة القطاع.
وتساعد المتابعة المنتظمة لهذه المؤشرات فريق المشروع على اكتشاف الانحرافات مبكرًا، والحصول على صورة أوضح عن الحالة الفعلية للمشروع، واتخاذ الإجراءات التصحيحية عند الحاجة.
وبعبارة أخرى، تحوّل مؤشرات الأداء الرئيسية في إدارة المشاريع البيانات المتفرقة إلى معلومات قابلة للاستخدام في اتخاذ القرارات، وتوفّر للمديرين وأصحاب المصلحة صورة واضحة عن تقدّم المشروع وصحته العامة.
الفرق بين KPI والمقياس ومؤشر الأداء
تُستخدم مصطلحات المقياس (Metric)، ومؤشر الأداء (Performance Indicator – PI)، ومؤشر الأداء الرئيسي (KPI) أحيانًا بالتبادل، لكنها لا تحمل المعنى نفسه تمامًا.
المقياس (Metric): هو أي قيمة قابلة للقياس توفّر معلومات عن المهام أو أداء المشروع، مثل عدد المهام المكتملة، أو ساعات العمل المسجّلة، أو عدد طلبات التغيير.
مؤشر الأداء (Performance Indicator – PI): هو مقياس يُستخدم لتقييم جانب محدد من أداء المشروع. على سبيل المثال، يمكن استخدام معدل إعادة العمل لتقييم جودة تنفيذ المشروع.
مؤشر الأداء الرئيسي (KPI): هو مؤشر يرتبط مباشرةً بالأهداف المهمة ونجاح المشروع، ويمكن الاستناد إلى تغيّراته لاتخاذ قرارات إدارية.
باختصار:
- Metric: أي بيانات أو مقاييس قابلة للقياس.
- Performance Indicator: مقياس لتقييم جانب معين من الأداء.
- KPI: مؤشر أداء له أهمية أساسية في نجاح المشروع.
على سبيل المثال، قد يكون «عدد المهام المكتملة» مجرد مقياس (Metric)، بينما يُعد «معدل إكمال المهام في موعدها» مؤشر أداء. وإذا كان التسليم في الوقت المحدد أحد الأهداف الرئيسية للمشروع، فقد يصبح هذا المؤشر نفسه أحد مؤشرات الأداء الرئيسية للمشروع.
إذًا، كل KPI هو مؤشر أداء ومقياس قابل للقياس، لكن ليس كل مقياس أو مؤشر أداء يُعد KPI.
ما يجعل المؤشر مؤشر أداء رئيسيًا في إدارة المشاريع هو ارتباطه المباشر بأهداف المشروع المهمة وإمكانية استخدامه في اتخاذ القرارات.

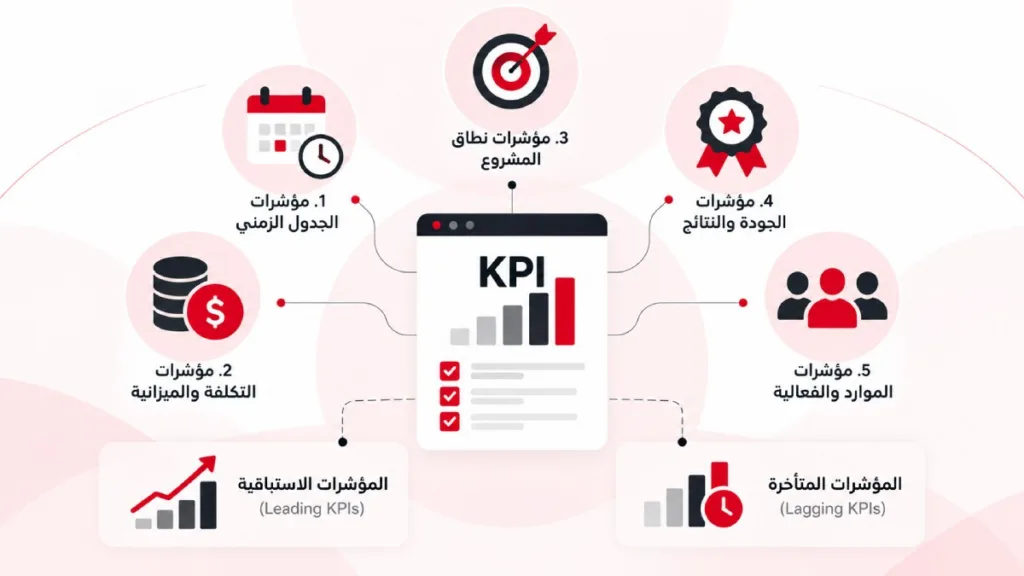

تصنيف مؤشرات الأداء الرئيسية في إدارة المشاريع
يمكن تصنيف مؤشرات الأداء الرئيسية في إدارة المشاريع من زاويتين: الأولى بحسب الجانب الذي تقيسه من المشروع، والثانية بحسب ما إذا كانت تساعد على التنبؤ بالمستقبل أو تعرض نتائج الأداء السابق.
أنواع مؤشرات الأداء الرئيسية في إدارة المشاريع حسب مجال الأداء
تنقسم أهم مؤشرات الأداء الرئيسية في إدارة المشاريع عادةً إلى خمس مجموعات.
1. مؤشرات الجدول الزمني
توضح هذه المؤشرات مدى التزام المشروع بالجدول الزمني، وما إذا كانت المهام والمعالم الرئيسية تُنجز في المواعيد المحددة.
أمثلة: مؤشر أداء الجدول الزمني (SPI)، وانحراف الجدول الزمني (SV)، ومعدل الإنجاز في الموعد المحدد.
اقرأ المزيد عن الجدولة الزمنية للمشروع.
2. مؤشرات التكلفة والميزانية
تقيّم هذه المجموعة من مؤشرات الأداء الرئيسية الوضع المالي للمشروع، وتوضح مدى توافق التكلفة الفعلية مع الميزانية والخطة المالية.
أمثلة: مؤشر أداء التكلفة (CPI)، وانحراف التكلفة والميزانية، والتكلفة الفعلية، والعائد على الاستثمار.
اقرأ المزيد عن تكلفة المشروع.
3. مؤشرات نطاق المشروع
تقيّم هذه المؤشرات مدى استقرار نطاق المشروع وتأثير التغييرات عليه.
وقد تشير الزيادة المستمرة في تغييرات النطاق إلى متطلبات غير واضحة، أو تغيّر الأولويات، أو زحف نطاق المشروع (Scope Creep)، مما قد يؤثر أيضًا في وقت المشروع وتكلفته.
أمثلة: معدل تغيير النطاق وعدد طلبات التغيير.
4. مؤشرات الجودة والنتائج
توضح مؤشرات الأداء الرئيسية في هذه المجموعة مدى توافق مخرجات المشروع مع المعايير المحددة وتوقعات العميل أو أصحاب المصلحة الآخرين.
أمثلة: معدل الأخطاء، ومعدل إعادة العمل، ومدى الالتزام بمتطلبات الجودة، ودرجة رضا العملاء.
5. مؤشرات الموارد والفعالية
توضح هذه المؤشرات مدى كفاءة استخدام الموارد البشرية والوقت والموارد الأخرى في المشروع.
أمثلة: معدل استخدام الموارد، وإنتاجية الفريق، ومقارنة الوقت التقديري بالوقت الفعلي المستغرق.
المؤشرات الاستباقية والمتأخرة في إدارة المشاريع
يمكن أيضًا تقسيم مؤشرات الأداء الرئيسية في إدارة المشاريع إلى مجموعتين بحسب توقيت المعلومات التي تقدّمها وطبيعتها.
المؤشرات الاستباقية (Leading KPIs)
تكشف هذه المؤشرات عن علامات تحذيرية قبل أن تتحوّل المشكلات إلى نتائج سلبية.
وتهدف إلى مساعدة مدير المشروع على اتخاذ إجراءات وقائية.
على سبيل المثال، قد تشير زيادة معدل تغيير نطاق المشروع أو الاستخدام المفرط لقدرة الفريق إلى وجود مخاطر محتملة قبل حدوث التأخير أو ارتفاع التكاليف أو تراجع الجودة.
المؤشرات المتأخرة (Lagging KPIs)
تقيس المؤشرات المتأخرة النتائج التي حدثت بالفعل، وتساعد مدير المشروع على مقارنة الأداء الفعلي بالخطة.
على سبيل المثال، يمكن أن يقدّم انحراف التكلفة، وانحراف الجدول الزمني، ومعدل الإنجاز في الموعد المحدد، ورضا العميل النهائي صورة عن النتائج الفعلية لأداء المشروع.
وللحصول على تقييم دقيق لحالة المشروع، يُفضّل استخدام مزيج من المؤشرات الاستباقية والمتأخرة.
فالمؤشرات الاستباقية تتيح التدخل المبكر، بينما توضح المؤشرات المتأخرة نتائج القرارات والإجراءات المتخذة.

ليس كل مقياس في المشروع مؤشر أداء رئيسيًا
من الأخطاء الشائعة اعتبار كل مقياس قابل للقياس مؤشر أداء رئيسيًا.
فعلى سبيل المثال، يوفّر عدد المهام المكتملة أو عدد ساعات العمل المسجّلة معلومات مفيدة، لكنه لا يوضح بالضرورة مدى نجاح المشروع.
يصبح المقياس مؤشر أداء رئيسيًا عندما يرتبط مباشرةً بأحد الأهداف المهمة للمشروع، ويمكن اتخاذ قرار أو إجراء بناءً على تغيّره.
ولهذا السبب، بدلًا من قياس عدد كبير من المقاييس، من الأفضل أولًا تحديد معنى نجاح المشروع، ثم اختيار مجموعة محدودة من مؤشرات الأداء الرئيسية في إدارة المشاريع التي تقدّم أفضل صورة عن حالته واحتمالات نجاحه.
أهم مؤشرات الأداء الرئيسية في إدارة المشاريع
ليست جميع المقاييس القابلة للقياس في المشروع متساوية في الأهمية. فاختيار عدد كبير من المؤشرات لا يوفّر بالضرورة رؤية أفضل، بل قد يؤدي إلى إخفاء المعلومات المهمة وسط بيانات أقل أهمية.
لذلك، ينبغي اختيار مؤشرات الأداء الرئيسية في إدارة المشاريع بناءً على أهداف المشروع وطبيعته والمعلومات المطلوبة لاتخاذ القرارات.
فيما يلي أهم 16 مؤشرًا تساعد على تقييم الجدول الزمني والتكلفة والتقدم والموارد والنطاق والجودة والنتائج النهائية للمشروع.
1. القيمة المخططة (Planned Value – PV)
توضح القيمة المخططة مقدار القيمة المدرجة في ميزانية المشروع التي كان ينبغي تحقيقها وفقًا للخطة حتى تاريخ معين.
وتُعد PV أحد المقاييس الأساسية في إدارة القيمة المكتسبة، وتُستخدم لحساب مؤشرات مثل SPI وانحراف الجدول الزمني.
الصيغة:
PV = (BAC) × نسبة التقدم المخطط
حيث BAC هي الميزانية الإجمالية للمشروع عند الاكتمال.
على سبيل المثال، إذا كانت ميزانية المشروع 100 ألف دولار أمريكي، وكان من المفترض إنجاز 40٪ منه حتى اليوم، فإن القيمة المخططة تساوي 40 ألف دولار أمريكي.
2. القيمة المكتسبة (Earned Value – EV)
تمثل القيمة المكتسبة القيمة المدرجة في الميزانية للعمل الذي أُنجز فعليًا حتى اللحظة الحالية.
ويتيح هذا المقياس لمدير المشروع مقارنة العمل المنجز بما كان مخططًا لإنجازه وبالتكلفة الفعلية التي صُرفت.
الصيغة:
EV = (BAC) ×نسبة التقدم الفعلي
لنفترض أن نسبة التقدم الفعلي في المشروع السابق، الذي تبلغ ميزانيته 100 ألف دولار أمريكي، وصلت إلى 30٪.
عندئذ:
EV = 100 × 30% = 30
أي أن القيمة المكتسبة تبلغ 30 ألف دولار أمريكي.
تُعد PV وEV في حد ذاتهما مقياسين أساسيين أكثر من كونهما مؤشرين نهائيين للأداء الرئيسي، لكنهما ضروريان لحساب عدد من أهم مؤشرات أداء المشروع.
3. مؤشر أداء التكلفة (Cost Performance Index – CPI)
يوضح CPI مدى كفاءة الإنفاق في المشروع، أي مقدار القيمة التي تحققت مقابل الأموال المصروفة.
الصيغة:
CPI = EV ÷ AC
حيث AC هي التكلفة الفعلية للمشروع حتى التاريخ نفسه.
تفسير النتائج:
- CPI > 1: أداء التكلفة أفضل من المخطط.
- CPI = 1: التكلفة متناسبة مع قيمة العمل المنجز.
- CPI < 1: أداء المشروع من حيث التكلفة غير مُرضٍ.
على سبيل المثال، إذا بلغت القيمة المكتسبة 80 ألف دولار أمريكي، بينما بلغت التكلفة الفعلية 100 ألف دولار أمريكي:
CPI = 80 ÷ 100 = 0.8
وهذا يعني أن كل دولار أمريكي أُنفق على المشروع حقّق قيمة مكتسبة تعادل 0.8 دولار فقط.
4. انحراف التكلفة (Cost Variance – CV)
انحراف التكلفة هو الفرق بين قيمة العمل المنجز والتكلفة الفعلية لتنفيذه.
ويوضح ما إذا كان المشروع قد أنفق أكثر أو أقل مما يتناسب مع حجم العمل المنجز.
الصيغة:
CV = EV − AC
تفسير النتائج:
- CV > 0: أداء التكلفة مُرضٍ.
- CV = 0: يسير المشروع وفقًا لخطة التكلفة.
- CV < 0: تكلفة المشروع أعلى من قيمة العمل المنجز.
من المهم الانتباه إلى أن CV لا يساوي الفرق البسيط بين الميزانية والتكلفة الفعلية؛ إذ يأخذ حسابه في الاعتبار حجم العمل الذي أُنجز فعليًا.
5. مؤشر أداء الجدول الزمني (Schedule Performance Index – SPI)
يُعد SPI من أهم مؤشرات الأداء الرئيسية في إدارة المشاريع لتقييم التقدم مقارنةً بالخطة الزمنية.
الصيغة:
SPI = EV ÷ PV
تفسير النتائج:
- SPI > 1: تقدم المشروع أكبر من المقدار المخطط.
- SPI = 1: يسير المشروع وفقًا للخطة.
- SPI < 1: المشروع متأخر عن الخطة.
على سبيل المثال:
- EV = 30 ألف دولار أمريكي
- PV = 40 ألف دولار أمريكي
SPI = 30 ÷ 40 = 0.75
وهذا يعني أن المشروع حقّق نحو 75٪ فقط من التقدم المخطط حتى هذه المرحلة.
6. انحراف الجدول الزمني (Schedule Variance – SV)
يقارن انحراف الجدول الزمني أيضًا التقدم الفعلي للمشروع بالتقدم المخطط.
الصيغة:
SV = EV − PV
تفسير النتائج:
- SV > 0: التقدم أكبر من المخطط.
- SV = 0: التقدم مطابق للخطة.
- SV < 0: المشروع متأخر عن الخطة.
تجدر الإشارة إلى أن SV في منهجية القيمة المكتسبة يُحسب بوحدة نقدية، أو بالوحدة نفسها المستخدمة للتعبير عن EV وPV، ولذلك لا يمثّل عدد أيام التأخير.
7. معدل إكمال المهام في الموعد المحدد
يوضح هذا المؤشر النسبة المئوية للمهام أو المخرجات التي حلّت مواعيد استحقاقها وأُنجزت في الوقت المحدد.
الصيغة:
معدل الإكمال في الموعد = (عدد المهام المكتملة في موعدها ÷ إجمالي المهام المستحقة)× 100
على سبيل المثال، إذا كان من المفترض إكمال 40 مهمة حتى الآن، وأُنجزت 34 مهمة منها في موعدها:
34 ÷ 40 × 100 = 85%
وعلى عكس العدد الإجمالي للمهام المكتملة، يأخذ هذا المؤشر مدى التزام الفريق بالجدول الزمني في الاعتبار.
8. معدل تحقيق المعالم الرئيسية للمشروع
ليست جميع مهام المشروع متساوية في الأهمية. لذلك، قد توفّر متابعة المعالم الرئيسية (Milestones) صورة أدق عن التقدم الفعلي للمشروع.
الصيغة:
معدل تحقيق المعالم الرئيسية = (عدد المعالم المحققة في موعدها ÷ عدد المعالم المستحقة) × 100
قد يشير انخفاض هذا المؤشر إلى أن المشروع يواجه صعوبة في تحقيق مخرجاته الأساسية، حتى لو أُنجز عدد كبير من المهام الصغيرة.
9. معدل تغيير نطاق المشروع
لا تُعد تغييرات نطاق المشروع أمرًا سلبيًا دائمًا، لكن الزيادة المستمرة فيها قد تشير إلى متطلبات غير واضحة أو تغيّر الأولويات أو زحف النطاق (Scope Creep)، وقد تؤثر في مدة المشروع وتكلفته.
إحدى الطرق المبسطة لحسابه:
معدل تغيير النطاق = (عدد تغييرات النطاق المعتمدة ÷ عدد عناصر أو مخرجات النطاق الأصلي) × 100
الأهم من قيمة المؤشر في لحظة معينة هو اتجاه تغيّره بمرور الوقت.
فقد تشير الزيادة المتزامنة في معدل تغيير النطاق وتراجع أداء الجدول الزمني إلى أن التغييرات بدأت تتسبب في تأخير المشروع.
10. معدل استخدام الموارد (Resource Utilization)
يوضح هذا المؤشر مقدار القدرة الاستيعابية المتاحة للفريق الذي استُخدم في تنفيذ مهام المشروع.
الصيغة:
معدل استخدام الموارد = (ساعات العمل المصروفة على المشروع ÷ ساعات العمل المتاحة) × 100
على سبيل المثال، إذا كانت القدرة الاستيعابية لأحد أعضاء الفريق 40 ساعة أسبوعيًا، وقضى 30 ساعة منها في العمل على المشروع:
30 ÷ 40 × 100 = 75%
ليس الهدف بالضرورة الوصول إلى نسبة 100٪؛ فالاستخدام المستمر لكامل قدرة الأفراد لا يترك وقتًا كافيًا للاجتماعات والمشكلات غير المتوقعة وإصلاح العمل والمهام الضرورية الأخرى.
11. معدل الأخطاء أو إعادة العمل
يُعد معدل إعادة العمل أحد مؤشرات الجودة المهمة في المشاريع، ويوضح نسبة المخرجات المكتملة التي احتاجت إلى تصحيح أو إعادة تنفيذ.
الصيغة:
معدل إعادة العمل = (عدد المخرجات التي احتاجت إلى إعادة العمل ÷ إجمالي المخرجات المكتملة) × 100
على سبيل المثال، إذا احتاجت 3 مخرجات من أصل 50 مخرجًا مكتملًا إلى تعديلات جوهرية:
3 ÷ 50 × 100 = 6%
لا تشير زيادة هذا المعدل إلى مشكلة جودة فقط؛ إذ يمكن أن تؤدي إعادة العمل أيضًا إلى زيادة مدة المشروع وتكاليفه.
12. درجة رضا العملاء أو أصحاب المصلحة (Customer Satisfaction Score – CSAT)
لا يقتصر نجاح المشروع على التسليم في الموعد المحدد والالتزام بالميزانية، بل يجب أن تلبي مخرجاته توقعات العميل أو أصحاب المصلحة الرئيسيين.
إذا جرى قياس الرضا باستخدام أسئلة ذات إجابات إيجابية أو سلبية، فيمكن استخدام الصيغة التالية:
CSAT = (عدد الإجابات الإيجابية ÷ إجمالي الإجابات الصالحة) × ۱۰۰
أما إذا استُخدم مقياس للتقييم، مثل مقياس من 1 إلى 5، فيجب تحديد طريقة الحساب بما يتناسب مع ذلك المقياس.
13. العائد على الاستثمار في المشروع (Project ROI)
في المشاريع التي تسعى إلى تحقيق أهداف اقتصادية ومنافع مالية قابلة للقياس، يوضح العائد على الاستثمار مقدار المنافع المحققة مقارنةً بتكلفة المشروع.
الصيغة:
ROI =
((المنافع المحققة من المشروع − تكلفة المشروع) ÷ تكلفة المشروع) × ۱۰۰
على سبيل المثال، إذا بلغت تكلفة أحد المشاريع 500 ألف دولار أمريكي، وحقق منافع مالية بقيمة 650 ألف دولار أمريكي:
ROI = ((650 − 500) ÷ 500) × 100 = 30%
وبذلك، يكون العائد على الاستثمار في المشروع 30٪.
لا يُعدّ العائد على الاستثمار (ROI) مؤشر أداء رئيسيًا مناسبًا لجميع المشاريع؛ ففي المشاريع الإلزامية أو مشاريع البنية التحتية أو المشاريع المرتبطة بالمتطلبات القانونية، قد لا تكون المنافع الأساسية للمشروع مالية بطبيعتها.
14. معدل إكمال المهام
يوضح هذا المؤشر النسبة المئوية للمهام المخططة التي أُنجزت، ويقدّم صورة مبسطة عن مستوى التقدم التنفيذي للمشروع.
الصيغة:
معدل إنجاز المهام = (عدد المهام المكتملة ÷ إجمالي المهام المخططة) ×۱۰۰
على سبيل المثال، إذا تم إنجاز 60 مهمة من أصل 80 مهمة في المشروع:
60 ÷ 80 × 100 = 75%
لا يكفي هذا المؤشر وحده لقياس نجاح المشروع، لأن المهام لا تتمتع جميعها بالأهمية نفسها. لكنه، إلى جانب مؤشرات مثل مؤشر أداء الجدول الزمني (SPI) ومعدل تحقيق المعالم الرئيسية، يقدّم صورة أوضح عن تقدم المشروع.
15. معدل المهام المتأخرة
يوضح هذا المؤشر النسبة المئوية للمهام التي تجاوزت مواعيد استحقاقها ولم تُنجز بعد.
الصيغة:
معدل المهام المتأخرة = (عدد المهام التي تجاوزت موعد استحقاقها ولم تُكتمل ÷ إجمالي المهام التي حلّت مواعيد استحقاقها) × 100
قد يشير ارتفاع هذا المؤشر إلى وجود مشكلات في تقدير الوقت، أو القدرة الاستيعابية للفريق، أو التبعيات بين المهام، أو التغييرات في نطاق المشروع.
تُعدّ متابعة اتجاه هذا المؤشر بمرور الوقت أكثر أهمية من النظر إلى قيمته في نقطة زمنية واحدة؛ فالزيادة المستمرة في عدد المهام المتأخرة تشير عادةً إلى أن المشروع يبتعد تدريجيًا عن جدوله الزمني المخطط.
16. الوقت التقديري مقابل الوقت الفعلي المستغرق
يقارن هذا المؤشر الوقت المتوقع لإنجاز المهام بالوقت الذي استغرقه تنفيذها فعليًا.
ويساعد مدير المشروع على تقييم دقة التقديرات وطريقة استخدام الوقت.
الصيغة المبسطة لانحراف الوقت:
انحراف الوقت = الوقت التقديري-الوقت الفعلي المستغرق
تفسير النتائج:
- قيمة موجبة: الوقت الفعلي أقل من الوقت التقديري.
- صفر: الوقت الفعلي مطابق للتقدير.
- قيمة سالبة: استغرق تنفيذ المهمة وقتًا أطول من المتوقع.
على سبيل المثال، إذا قُدّر الوقت اللازم لتنفيذ مهمة بـ10 ساعات، لكنها استغرقت فعليًا 13 ساعة:
10-13=-3 ساعات
أي أن المهمة استغرقت 3 ساعات إضافية مقارنةً بالتقدير.
وتساعد متابعة هذا المؤشر عبر عدة مهام وفترات زمنية على تحسين تقديرات الوقت وتخطيط القدرة الاستيعابية للفريق وجدولة المشاريع المستقبلية.
هل يجب قياس جميع مؤشرات الأداء الرئيسية هذه؟
لا. فالهدف من استخدام مؤشرات الأداء الرئيسية في إدارة المشاريع ليس قياس كل شيء، بل اختيار مجموعة محدودة من المؤشرات التي تقدّم أفضل إجابة عن السؤال التالي:
هل يسير المشروع نحو تحقيق أهدافه الرئيسية؟
في أحد المشاريع، قد تكون مؤشرات CPI وSPI ومعدل تغيير النطاق ورضا العملاء هي الأهم، بينما قد تحظى الجودة واستخدام الموارد وتحقيق المعالم الرئيسية بأهمية أكبر في مشروع آخر.
لذلك، بدلًا من إنشاء لوحة معلومات مزدحمة بعشرات الأرقام، يُفضّل اختيار عدد محدود من مؤشرات الأداء الرئيسية المتوافقة مع أهداف المشروع، ومراجعة اتجاهاتها بانتظام.
جدول ملخص مؤشرات الأداء الرئيسية في إدارة المشاريع: الصيغ والاستخدامات
يوضح الجدول التالي أهم مؤشرات الأداء الرئيسية في إدارة المشاريع، إلى جانب صيغ حسابها واستخداماتها الأساسية. ويعتمد اختيار المؤشر المناسب على أهداف المشروع وطبيعته، ولا يلزم استخدام جميع هذه المؤشرات في كل مشروع.
| مؤشر الأداء الرئيسي | الصيغة | الاستخدام |
|---|---|---|
| القيمة المخططة (PV) | BAC × نسبة التقدم المخطط | تحديد القيمة التي كان ينبغي تحقيقها حتى تاريخ معين |
| القيمة المكتسبة (EV) | BAC × نسبة التقدم الفعلي | قياس القيمة المدرجة في الميزانية للعمل المنجز فعليًا |
| مؤشر أداء التكلفة (CPI) | EV ÷ AC | تقييم كفاءة التكلفة والوضع المالي للمشروع |
| انحراف التكلفة (CV) | EV − AC | تحديد الفرق بين قيمة العمل المنجز والتكلفة الفعلية |
| مؤشر أداء الجدول الزمني (SPI) | EV ÷ PV | تحديد ما إذا كان تقدم المشروع متقدمًا على الخطة أو متأخرًا عنها |
| انحراف الجدول الزمني (SV) | EV − PV | قياس انحراف التقدم عن الخطة |
| معدل الإكمال في الموعد | (المهام المكتملة في موعدها ÷ المهام المستحقة) × 100 | تقييم الالتزام بمواعيد الاستحقاق |
| معدل تحقيق المعالم الرئيسية | (المعالم المحققة في موعدها ÷ المعالم المستحقة) × 100 | متابعة تحقيق المراحل الأساسية |
| معدل تغيير النطاق | (تغييرات النطاق المعتمدة ÷ عناصر النطاق الأصلي) × 100 | رصد تغييرات النطاق واحتمال زحف النطاق |
| معدل استخدام الموارد | (ساعات المشروع ÷ ساعات العمل المتاحة) × 100 | تقييم استخدام قدرة أعضاء الفريق |
| معدل إعادة العمل | (المخرجات التي احتاجت إلى إعادة العمل ÷ المخرجات المكتملة) × 100 | تقييم جودة المخرجات |
| رضا العملاء (CSAT) | (الإجابات الإيجابية ÷ الإجابات الصالحة) × 100 | قياس رضا العملاء وأصحاب المصلحة |
| العائد على الاستثمار (ROI) | ((منافع المشروع − تكلفة المشروع) ÷ تكلفة المشروع) × 100 | تقييم العائد المالي للمشروع |
| معدل إكمال المهام | (المهام المكتملة ÷ المهام المخططة) × 100 | عرض مستوى التقدم التنفيذي |
| معدل المهام المتأخرة | (المهام المتأخرة غير المكتملة ÷ المهام المستحقة) × 100 | اكتشاف التأخيرات ومشكلات الجدولة |
| انحراف الوقت المستغرق | الوقت التقديري − الوقت الفعلي | تقييم دقة تقديرات الوقت |
قد تختلف طريقة حساب CSAT بحسب مقياس الاستبيان المستخدم.
دليل الرموز:
EV = القيمة المكتسبة، PV = القيمة المخططة، AC = التكلفة الفعلية، BAC = الميزانية عند الاكتمال.
هذا الجدول مناسب للمقارنة السريعة بين المؤشرات، لكن لا ينبغي اختيار المؤشر لمجرد توافر بياناته.
فالمؤشر المناسب هو الذي يرتبط مباشرةً بأحد أهداف المشروع المهمة، ويمكن أن يؤدي تغيّره إلى اتخاذ قرار أو إجراء محدد.
خصائص مؤشر الأداء الرئيسي الفعّال في إدارة المشاريع
ليس كل مقياس قابل للقياس مؤشر أداء رئيسيًا فعّالًا. تكون قيمة KPI الحقيقية في ارتباطه المباشر بأهداف المشروع، وإمكانية قياسه بانتظام، وقدرته على تقديم معلومات تساعد على اتخاذ القرارات والإجراءات المناسبة.
فيما يلي أهم خصائص مؤشر الأداء الرئيسي الفعّال.
1. أن يكون متوافقًا مع أهداف المشروع والمؤسسة
ينبغي أن يقيس KPI أحد الأهداف المهمة للمشروع مباشرةً، وأن يكون مرتبطًا أيضًا بالأهداف العامة للمؤسسة.
إذا تغيّر أحد المؤشرات دون أن يكون لهذا التغيّر أي تأثير في نجاح المشروع، فمن المحتمل أنه ليس مؤشرًا رئيسيًا مناسبًا.
2. أن يكون واضحًا وقابلًا للقياس
يجب أن يكون للمؤشر تعريف واضح، وأن تُحسب قيمته أو تُقيّم باستخدام بيانات موثوقة.
فعبارات عامة مثل «تحسين أداء الفريق» لا تُعد وحدها مؤشرات أداء رئيسية مناسبة، ما لم ترتبط بمقياس محدد وقابل للقياس.
3. أن يكون واقعيًا وقابلًا للتحقيق
ينبغي أن يكون الهدف المحدد للمؤشر طموحًا، لكنه قابل للتحقيق.
فالأهداف غير الواقعية قد تقلل قيمة المؤشر، بل وقد تؤدي إلى قرارات غير صحيحة.
4. أن يكون ذا صلة بمدير المشروع وأصحاب المصلحة
يجب أن يقدّم المؤشر معلومات مفيدة فعلًا لاتخاذ القرارات.
فالمؤشر الذي يمكن قياسه، لكنه لا يقدّم معلومات مهمة عن حالة المشروع للمدير أو أصحاب المصلحة، لا يضيف قيمة كبيرة.
5. أن يكون محددًا بإطار زمني
ينبغي قياس كل KPI خلال فترة زمنية واضحة.
فعلى سبيل المثال، يصبح معدل إكمال المهام في موعدها أكثر دلالة عند قياسه خلال أسبوع أو شهر أو دورة عمل (Sprint).
ويساعد تحديد الإطار الزمني على مقارنة الأداء واكتشاف الاتجاهات.
6. أن يكون قابلًا لاتخاذ إجراء بناءً عليه
من أهم خصائص المؤشر الفعّال أن يؤدي تغيّره إلى قرار أو إجراء محدد.
على سبيل المثال، قد يدفع انخفاض SPI مدير المشروع إلى مراجعة الجدول الزمني أو تخصيص الموارد.
أما إذا لم يكن لتغيّر المؤشر أي إجراء واضح يمكن اتخاذه، فمن المحتمل أنه ليس ذا أهمية رئيسية لإدارة المشروع.
7. أن يكون قابلًا للمقارنة ومستقرًا
يُفضّل الحفاظ على طريقة حساب KPI طوال مدة المشروع، حتى يمكن مقارنة الأداء بين الفترات المختلفة.
لكن إذا تغيّرت أهداف المشروع أو ظروفه الأساسية، فقد يكون من الضروري مراجعة المؤشرات أيضًا.
استخدام إطار SMART لاختيار مؤشرات الأداء الرئيسية في إدارة المشاريع
يمكن الاستفادة من إطار SMART لاختيار المؤشرات المناسبة.
وفقًا لهذا الإطار، ينبغي أن يكون مؤشر الأداء الرئيسي:
- محددًا (Specific).
- قابلًا للقياس (Measurable).
- قابلًا للتحقيق (Achievable).
- ذا صلة بالأهداف (Relevant).
- محددًا زمنيًا (Time-bound).
يساعد هذا الإطار على اختيار مؤشرات لا تقتصر فائدتها على إمكانية القياس، بل تكون مفيدة فعلًا في متابعة أداء المشروع وإدارته.
اقرأ المزيد عن تحديد الأهداف باستخدام SMART.
كيف تختار مؤشرات الأداء الرئيسية في إدارة المشاريع وتطبّقها؟
لا يكفي اختيار مجموعة من الأرقام للاستفادة الفعّالة من مؤشرات الأداء الرئيسية في إدارة المشاريع.
بل ينبغي اختيار المؤشرات منذ البداية بناءً على أهداف المشروع، وتحديد طريقة قياسها، ومتابعتها ومراجعتها بانتظام.
1. حدّد أولًا معنى نجاح المشروع
قبل اختيار مؤشرات الأداء الرئيسية، يجب تحديد ما يعنيه نجاح المشروع بالضبط.
هل الهدف الأهم هو التسليم في الموعد المحدد؟ أم التحكم في التكاليف؟ أم جودة المخرجات؟ أم رضا العملاء؟ أم مزيج من هذه العوامل؟
كلما كان تعريف النجاح أوضح، أصبح اختيار المؤشرات المناسبة أسهل.
2. اربط مؤشرات الأداء الرئيسية بأهداف المشروع
يجب أن يرتبط كل KPI مباشرةً بأحد الأهداف الرئيسية للمشروع.
فعلى سبيل المثال، إذا كان الالتزام بالجدول الزمني أولوية مهمة، فقد تكون مؤشرات SPI وانحراف الجدول الزمني ومعدل الإكمال في الموعد المحدد مناسبة.
أما إذا كان التحكم في التكاليف هو الأولوية، فتزداد أهمية CPI وانحراف التكلفة والتكلفة الفعلية.
3. حافظ على عدد محدود من المؤشرات
غالبًا ما يؤدي قياس عدد كبير من المؤشرات إلى زيادة حجم التقارير وتقليل التركيز.
لذلك، من الأفضل اختيار مجموعة محدودة تغطي أهم جوانب المشروع.
وفي كثير من المشاريع، يمكن لمزيج من مؤشرات الوقت والتكلفة والنطاق والجودة والموارد أن يقدّم صورة مناسبة عن حالة المشروع.
4. حدّد القيمة المستهدفة وطريقة الحساب لكل KPI
المؤشر الذي لا يمتلك قيمة مستهدفة ليس سوى رقم.
لذلك، يجب تحديد ما يلي لكل مؤشر منذ البداية:
- كيف يُحسب؟
- ما مصدر البيانات؟
- كم مرة يُقاس؟
- ما القيم التي تُعد مُرضية أو غير مُرضية؟
- من المسؤول عن متابعته؟
يساعد ذلك على تجنّب التفسيرات المختلفة والتقارير غير المتسقة.
5. وازن بين المؤشرات الاستباقية والمتأخرة
لا يكفي تقييم النتائج السابقة فقط.
من الأفضل استخدام مؤشرات تكشف المشكلات المحتملة قبل وقوعها، إلى جانب المؤشرات التي تقيس النتائج الفعلية.
على سبيل المثال، قد يوفّر ارتفاع معدل تغيير النطاق أو الاستخدام المفرط لقدرة الفريق إنذارًا مبكرًا قبل حدوث تأخير أو تراجع في الجودة.
6. تابع مؤشرات الأداء الرئيسية بانتظام
ينبغي تحديد وتيرة مراجعة المؤشرات وفقًا لطبيعة المشروع وسرعة تنفيذه.
ففي المشاريع سريعة التنفيذ، قد تكون المراجعة الأسبوعية مناسبة، بينما قد تكفي المراجعة كل أسبوعين أو شهريًا للمشاريع طويلة الأجل.
الأهم هو جمع البيانات بصورة منتظمة، حتى يمكن متابعة اتجاه تغيّر المؤشرات.
7. استخدم لوحة معلومات لعرض المؤشرات
تساعد لوحة مؤشرات الأداء الرئيسية (KPI Dashboard) على عرض أهم معلومات المشروع في مكان واحد وبطريقة سهلة الفهم.
ويُفضّل أن تعرض اللوحة القيمة الحالية لكل مؤشر، والقيمة المستهدفة، واتجاه التغيّر، وحالته، حتى يستطيع مدير المشروع وأصحاب المصلحة تقييم وضع المشروع بسرعة.
8. راجع المؤشرات عند تغيّر المشروع
لا ينبغي أن تبقى مؤشرات الأداء الرئيسية ثابتة دون مراعاة ظروف المشروع.
فإذا تغيّرت الأهداف أو النطاق أو الأولويات أو الظروف، فقد تفقد بعض المؤشرات قيمتها السابقة، وقد يصبح من الضروري استبدالها بمؤشرات أخرى.
في النهاية، لا تهدف عملية اختيار مؤشرات الأداء الرئيسية وتطبيقها إلى جمع أكبر قدر ممكن من البيانات، بل إلى توفير معلومات تساعد مدير المشروع على فهم الوضع الحقيقي، واكتشاف المشكلات مبكرًا، واتخاذ قرارات أكثر دقة.
كيف تتابع مؤشرات الأداء الرئيسية للمشروع وتديرها؟
لكي تكون مؤشرات الأداء الرئيسية في إدارة المشاريع مفيدة، يجب تسجيلها ومراجعتها ومقارنتها بالقيم المستهدفة بانتظام.
1. حدّد طريقة جمع البيانات والمسؤول عن كل مؤشر
حدّد لكل KPI مصدر البيانات، ووتيرة تحديثه، والشخص المسؤول عن متابعته.
ويجب أيضًا أن تكون طريقة الحساب واضحة وثابتة حتى يمكن مقارنة البيانات بين الفترات المختلفة.
2. تابع المؤشرات في لوحة معلومات موحّدة
ينبغي أن تعرض لوحة KPI أهم المعلومات في لمحة واحدة، مثل القيمة الحالية والقيمة المستهدفة واتجاه تغيّر كل مؤشر.
ويمكن أن يساعد استخدام برنامج لإدارة المشاريع وجمع البيانات تلقائيًا على تبسيط إعداد التقارير وتقليل احتمالات الخطأ البشري.
3. حلّل الانحرافات وسجّل الإجراءات التصحيحية
توضح قيمة KPI ما حدث، لكنها لا تفسّر السبب بالضرورة.
وعندما يبتعد أحد المؤشرات عن القيمة المستهدفة، ينبغي تحليل الأسباب وتحديد الإجراء التصحيحي المناسب.
على سبيل المثال، قد يشير انخفاض SPI إلى ضرورة مراجعة الجدول الزمني، بينما قد تدل زيادة معدل إعادة العمل على وجود مشكلة في الجودة.
4. راجع المؤشرات بانتظام
تابع اتجاهات مؤشرات الأداء الرئيسية طوال مدة المشروع، وشارك النتائج مع الفريق وأصحاب المصلحة.
وإذا لم يعد أحد المؤشرات يقدّم معلومات مفيدة بعد تغيّر الأهداف أو النطاق أو ظروف المشروع، فقم بتعديله أو استبداله بمؤشر أكثر ملاءمة.
في النهاية، لا يتمثل الهدف من متابعة مؤشرات الأداء الرئيسية في إدارة المشاريع في إنتاج المزيد من التقارير، بل في توفير معلومات تساعد على اكتشاف المشكلات، وتحسين القرارات، وتصحيح مسار المشروع في الوقت المناسب.
فوائد استخدام مؤشرات الأداء الرئيسية في إدارة المشاريع
يوفّر استخدام مؤشرات الأداء الرئيسية في إدارة المشاريع عدة فوائد مهمة:
- اتخاذ قرارات مبنية على البيانات: تقليل الاعتماد على التخمين والأحكام الشخصية.
- الاكتشاف المبكر للمشكلات: تحديد الانحرافات والاختناقات والاتجاهات غير المرغوبة.
- زيادة تركيز الفريق: توضيح الأهداف والنتائج الأكثر أهمية للمشروع.
- تقديم تقارير أكثر شفافية لأصحاب المصلحة: عرض حالة المشروع باستخدام الأرقام والمخططات ولوحات المعلومات سهلة الفهم.
- اتخاذ إجراءات تصحيحية في الوقت المناسب: تعديل الجدول الزمني أو التكلفة أو النطاق أو تخصيص الموارد قبل تفاقم المشكلات.
وتظهر القيمة الحقيقية لمؤشرات الأداء الرئيسية عندما تؤدي المعلومات التي تقدّمها إلى اتخاذ قرارات وتحسين مسار المشروع.
التحديات الشائعة في تطبيق مؤشرات الأداء الرئيسية في إدارة المشاريع وحلولها
قد يؤدي الاستخدام غير الصحيح لمؤشرات الأداء الرئيسية إلى نتائج عكسية.
ومن أهم التحديات:
- مقاومة أعضاء الفريق: قدّم المؤشرات باعتبارها أداة للتحسين، لا وسيلة للعقاب.
- كثرة المؤشرات: اختر فقط المؤشرات المرتبطة مباشرةً بأهداف المشروع.
- اختيار مؤشرات غير مناسبة: تابع المؤشرات التي توفّر تغيّراتها معلومات مفيدة عن نجاح المشروع.
- البيانات غير الدقيقة أو الناقصة: وحّد مصادر البيانات وطرق الحساب وإجراءات تسجيل المعلومات.
- التركيز المفرط على الأرقام: فسّر نتائج المؤشرات في ضوء الظروف الفعلية للمشروع.
- عدم تحديث المؤشرات: راجع مؤشرات الأداء الرئيسية عند تغيّر الأهداف أو النطاق أو الأولويات.
وبوجه عام، تعتمد فعالية مؤشرات الأداء الرئيسية في إدارة المشاريع على حسن اختيارها، وموثوقية بياناتها، وصحة تفسيرها، أكثر من اعتمادها على عددها.
متابعة مؤشرات الأداء الرئيسية في إدارة المشاريع في تسك براوز
لمتابعة مؤشرات الأداء الرئيسية في إدارة المشاريع، من المهم تسجيل البيانات المتعلقة بالوقت والتقدم والتكلفة والموارد وحالة المهام في نظام منظّم يتيح تحليلها.
في برنامج إدارة المشاريع تسك براوز، يمكن استخراج جزء من البيانات اللازمة لحساب مؤشرات الأداء الرئيسية للمشروع ومراجعتها، اعتمادًا على المعلومات المسجّلة في المشاريع والمهام.
متابعة التقدم والجدول الزمني
من خلال تسجيل تواريخ بدء المهام ومواعيد استحقاقها وحالاتها ونسب تقدمها، يمكن متابعة مؤشرات مثل:
- معدل إكمال المهام.
- معدل الإكمال في الموعد المحدد.
- المهام المتأخرة.
- معدل تحقيق المعالم الرئيسية.
- الانحراف عن الجدول الزمني.

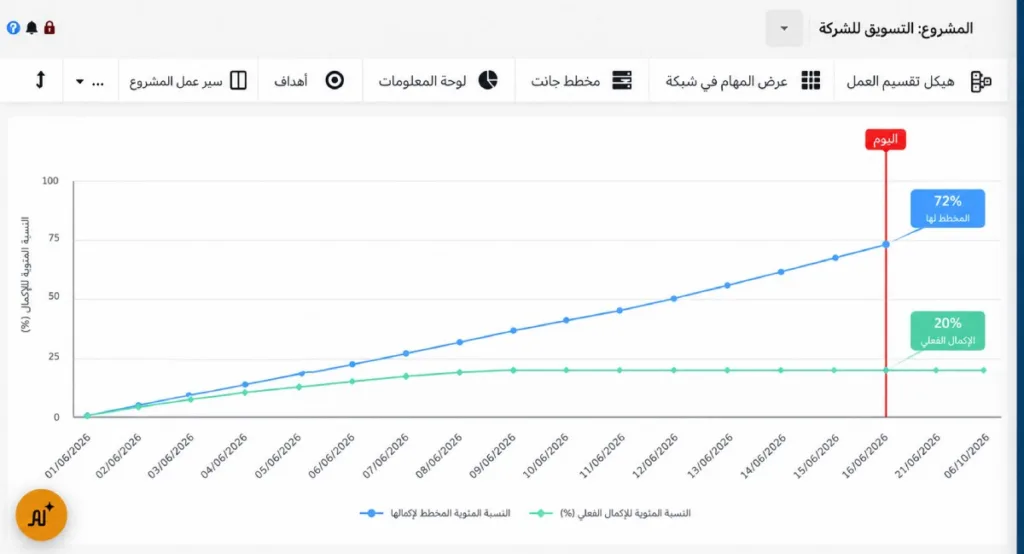

كما تساعد مخططات التقدم ومخطط جانت مدير المشروع على مقارنة التنفيذ الفعلي بالخطة بصورة أوضح.

مقارنة الوقت التقديري بالوقت الفعلي
يتيح تسك براوز تسجيل الوقت التقديري للمهام، والحصول على الوقت الفعلي المستغرق من خلال سجلات الوقت (Timesheet) وتسجيل ساعات عمل أعضاء الفريق.
وتساعد مقارنة القيمتين على اكتشاف:
- التقديرات غير الواقعية.
- المهام التي تستغرق وقتًا طويلًا.
- أنماط التأخير.
- الفروق بين الخطة والتنفيذ الفعلي.

تحليل عبء العمل واستخدام الموارد
يمكن استخدام المعلومات المتعلقة بإسناد المهام وساعات عمل أعضاء الفريق لتقييم توزيع العمل ومدى الاستفادة من القدرة الاستيعابية للأفراد.
وتساعد هذه البيانات مدير المشروع على اكتشاف أعضاء الفريق الذين يتحمّلون عبئًا زائدًا، أو الذين يمتلكون قدرة استيعابية غير مستغلة، وإعادة توزيع المهام بصورة أكثر توازنًا.
متابعة تكاليف المشروع
يساعد تسجيل تكاليف المشروع والمعلومات المتعلقة بالوقت المستغرق على تكوين صورة أدق عن وضعه المالي.
ومن خلال مقارنة التكاليف الفعلية بالخطة والميزانية، يستطيع المديرون اكتشاف الانحرافات المالية مبكرًا، واتخاذ قرارات أكثر دقة بشأن تخصيص الموارد مستقبلًا.

استخدام التقارير ولوحات المعلومات
تساعد التقارير والمخططات ولوحات المعلومات في تسك براوز على تحويل بيانات المشروع من أرقام ومعلومات خام إلى صورة واضحة وسهلة الفهم عن حالته.
ومن خلال الجمع بين بيانات التقدم والوقت والتكلفة والموارد، يستطيع مدير المشروع متابعة اتجاه تغيّر مؤشرات الأداء الرئيسية في إدارة المشاريع، واتخاذ الإجراءات التصحيحية اللازمة عند اكتشاف أي انحراف.

كما يستطيع رايلا، مساعد الذكاء الاصطناعي في تسك براوز، تحليل بيانات المشروع للمساعدة على تقييم حالته، واكتشاف المخاطر والتأخيرات والجوانب التي تحتاج إلى اهتمام أكبر، وتسهيل الوصول إلى المعلومات الإدارية.
وفي النهاية، تزداد قيمة مؤشرات الأداء الرئيسية عندما تُسجّل بياناتها بانتظام، ويستطيع مدير المشروع استخدامها لاكتشاف الانحرافات ومقارنة الأداء بالخطة واتخاذ قرارات أفضل.
الخلاصة
تساعد مؤشرات الأداء الرئيسية في إدارة المشاريع المديرين على تقييم الحالة الفعلية للمشروع اعتمادًا على البيانات، واكتشاف الانحرافات المتعلقة بالوقت والتكلفة والجودة والموارد والنطاق في مرحلة مبكرة.
ولا تكمن الفكرة في اختيار أكبر عدد ممكن من المؤشرات، بل في اختيار مؤشرات ترتبط مباشرةً بأهداف المشروع، ويمكن الاستفادة من نتائجها لاتخاذ القرارات وتصحيح المسار.
كما تساعد المتابعة المنتظمة لهذه المؤشرات على الانتقال من الإدارة القائمة على ردود الفعل إلى نهج أكثر دقة واستباقية.
إذا كنت ترغب في متابعة مؤشرات الأداء الرئيسية لمشاريعك اعتمادًا على البيانات الفعلية للوقت والتقدم والتكلفة وأداء الفريق، يمكنك الاستفادة من إمكانات التقارير ولوحات المعلومات في تسك براوز للحصول على رؤية أوضح لحالة مشاريعك.
جرّب تسك براوز، وأدر مشاريعك برؤية قائمة على البيانات.
